Miesto realizácie: Leopoldov
Začiatok výstavby: 06/2017
Koniec výstavby: 03/2019
Projektant: DK ATELIER s.r.o. – pôvodná rekonštrukcia, KAMI PROFIT, s.r.o. – upravený projekt – novostavba
Typ stavby: Administratíva
Činnosť: Generálny dodávateľ a od 2018 aj generálny projektant
Investor: RT LOGISTIC a.s.
Stavba: Rekonštrukcia administratívnej budovy
Projektový manažér: Pavol Hayden
Dňa 16.6.2017 sme prevzali stavenisko stavby „Rekonštrukcia administratívnej budovy“ od zástupcov investora.
Doba rekonštrukcie je naplánovaná na 12 mesiacov.
Ide o komplexnú rekonštrukciu existujúcej budovy. Z pôvodnej stavby zostanú nosné múry a časti stropných konštrukcií, vybúrajú sa všetky výplne otvorov, nenosné časti muriva, zväčšia sa existujúce okenné otvory a vybúrajú nové, zdemoluje sa strešná konštrukcia krovu, nadstaví sa 4. NP, nová strecha bude plochá. Budova dostane nový vzhľad vďaka novým oknám, presklenenej fasáde, kontaktnému zatepľovaciemu systému a dizajnovým architektonickým prvkom na fasáde. Vo vnútri budú nové inštalácie kúrenia, vzduchotechniky, zdravotechniky a komplet nové elektroinštalácie a slaboprúdy. Budova bude mať nové prípojky vody, kanalizácie a elektriny. Dažďová kanalizácia zo strechy a nových spevnených plôch bude odvádzaná novou kanalizáciou cez ORL do existujúcej a vypúšťaná do blízkeho jazera. Nové spevnené plochy a chodníky pre peších budú realizované podľa potrieb objednávateľa a v zmysle požiadaviek pre bezbariérový prístup pre ľudí s telesným postihnutím. Pozemok bude oplotený novým oplotením a odčlenený tak od okolitého areálu existujúceho závodu.

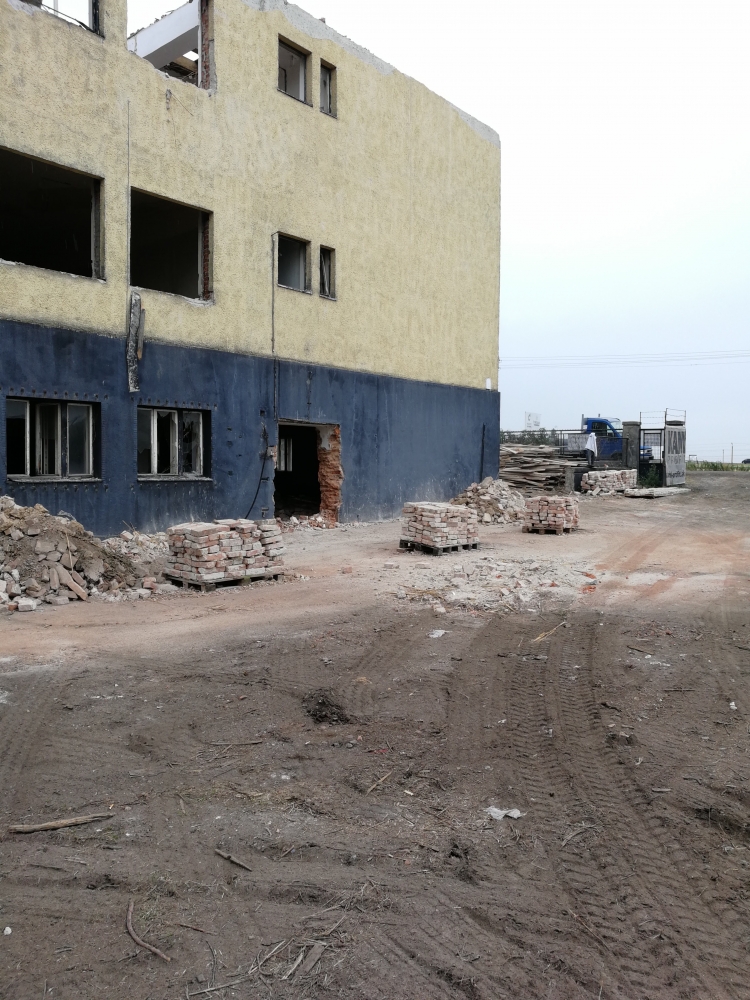

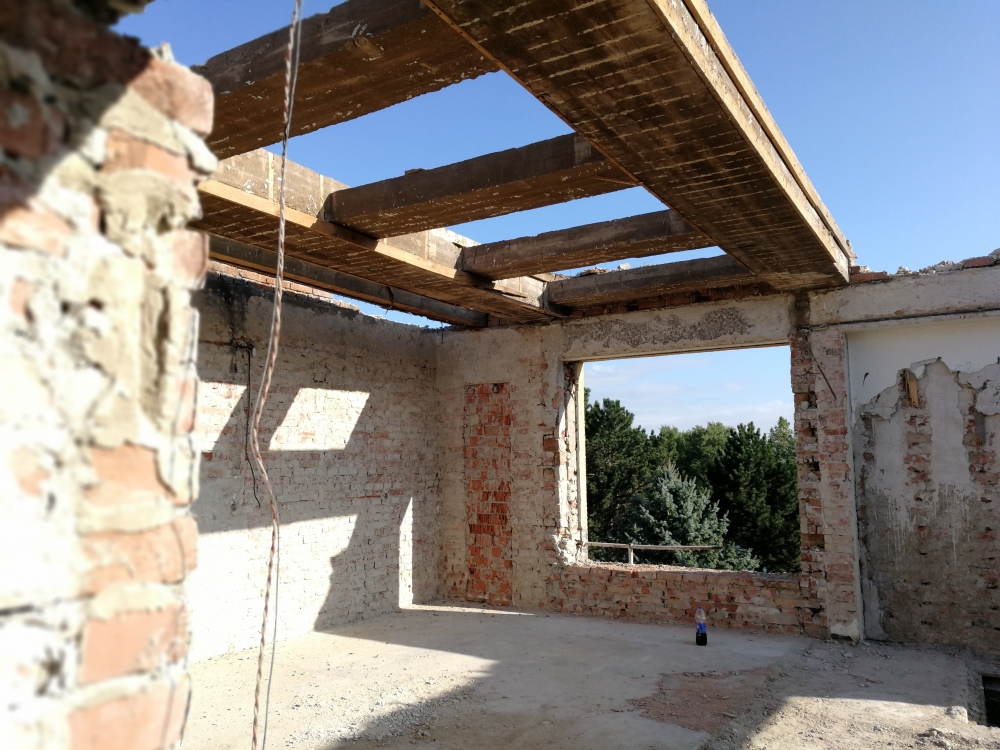

14.9.2017 – na základe obhliadky statika stavby boli práce na rekonštrukcii zastavené z dôvodu nevyhovujúcej predpokladanej statiky pôvodných nosných prvkov

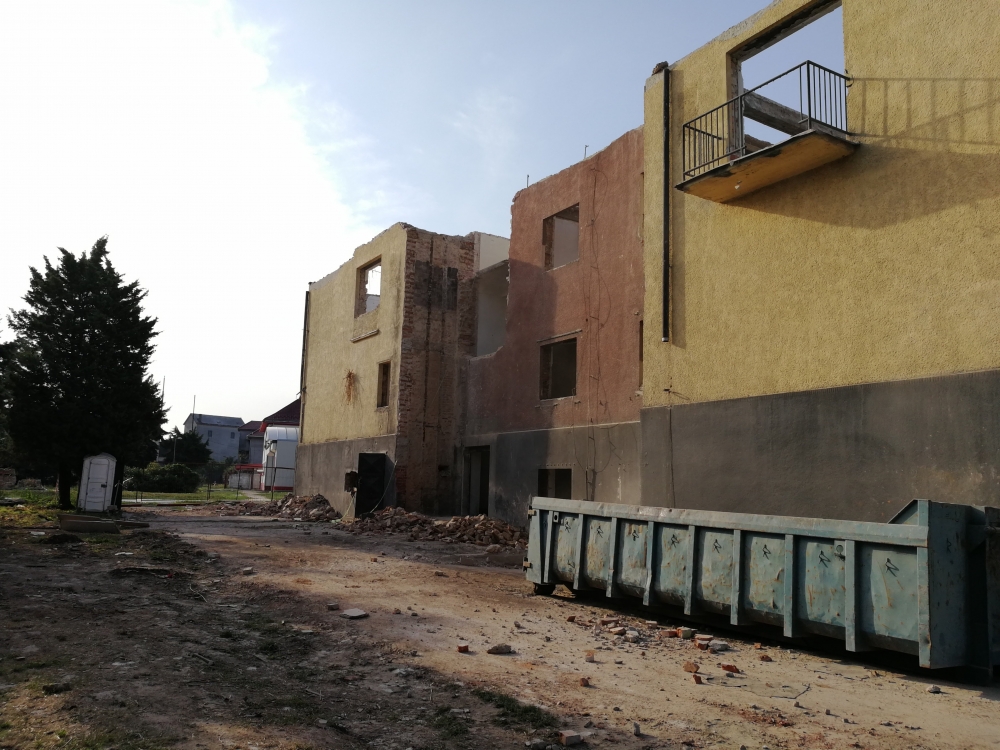

26.2.2018 – sme opätovne začali avšak tentokrát už s novostavbou, nakoľko pôvodný torzo budovy bolo medzičasom na podnet statika zbúrané až po pôvodné základy
V rámci nového projektovaného stavu sa zdvihli základy o necelý 1m nad pôvodnú +-0,0 medzi základy sa ako výplňový materiál použila podrvená suť z demolačných prác. Nová stavby je naprojektovaná v pôvodných rozmeroch a dispozíciách s drobnými úpravami.

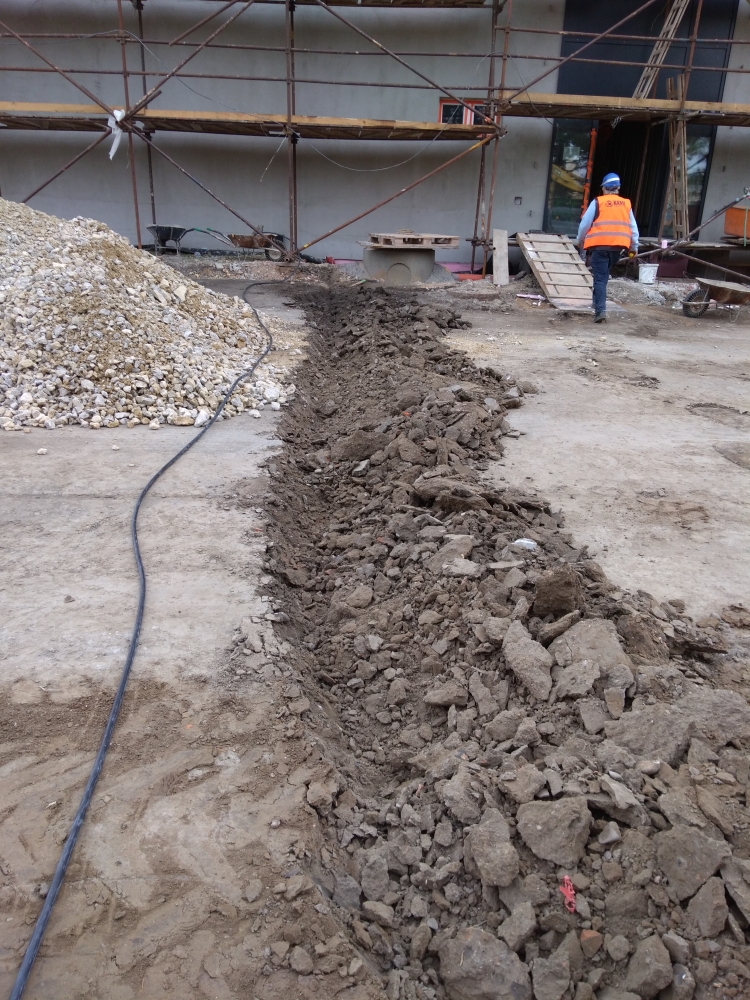

Základy sa realizovali na začiatku marca 2018.
Murárske práce nosných stien 1.NP začali začiatkom apríla 2018.
Nosnú časť stavbybudú tvoriť murované steny z keramickej dutej tehly hr. 30cm, žb nosných stĺpov, prekladov, vencov a žb. šachty pre osobný výťah.
Novým resp. upraveným projektovým riešením sa zjednotili výšky jednotlivých podlaží.
